A 4 Ost Autobahn

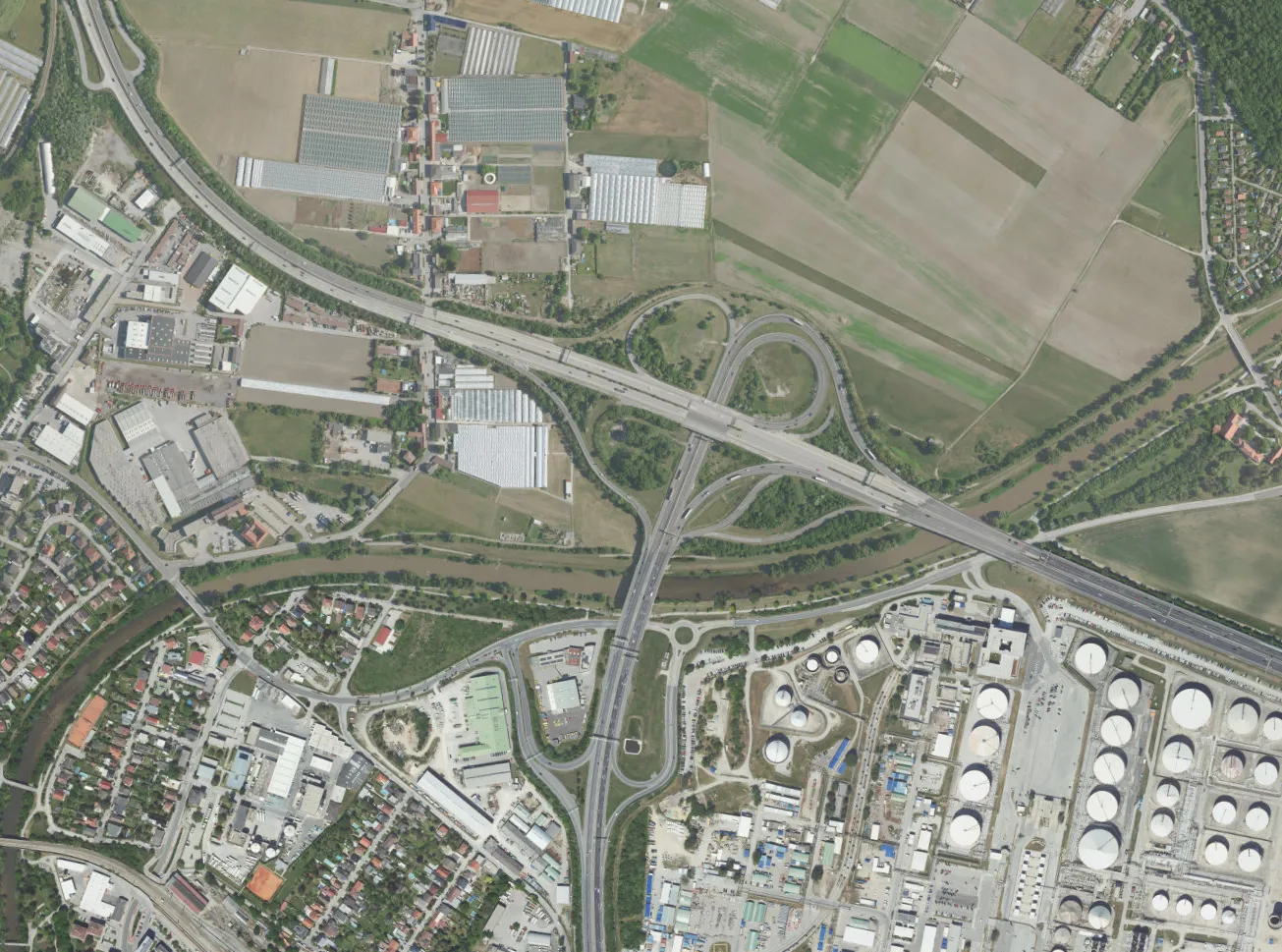

Generalerneuerung Knoten Schwechat

Im April 2024 startet die Generalerneuerung der A 4 Ost Autobahn im Bereich Knoten Schwechat. Saniert werden die Fahrbahnen auf der A 4 Ost Autobahn sowie der S 1 Wiener Außenring Schnellstraße und alle Auf- und Abfahrten sowie drei Brücken. Zusätzlich passen wir die Straßenentwässerungen an den Stand der Technik an und erneuern die Fahrzeugrückhaltesysteme.

Wir bauen für Sie. Ihre Vorteile im Überblick.

Eckdaten

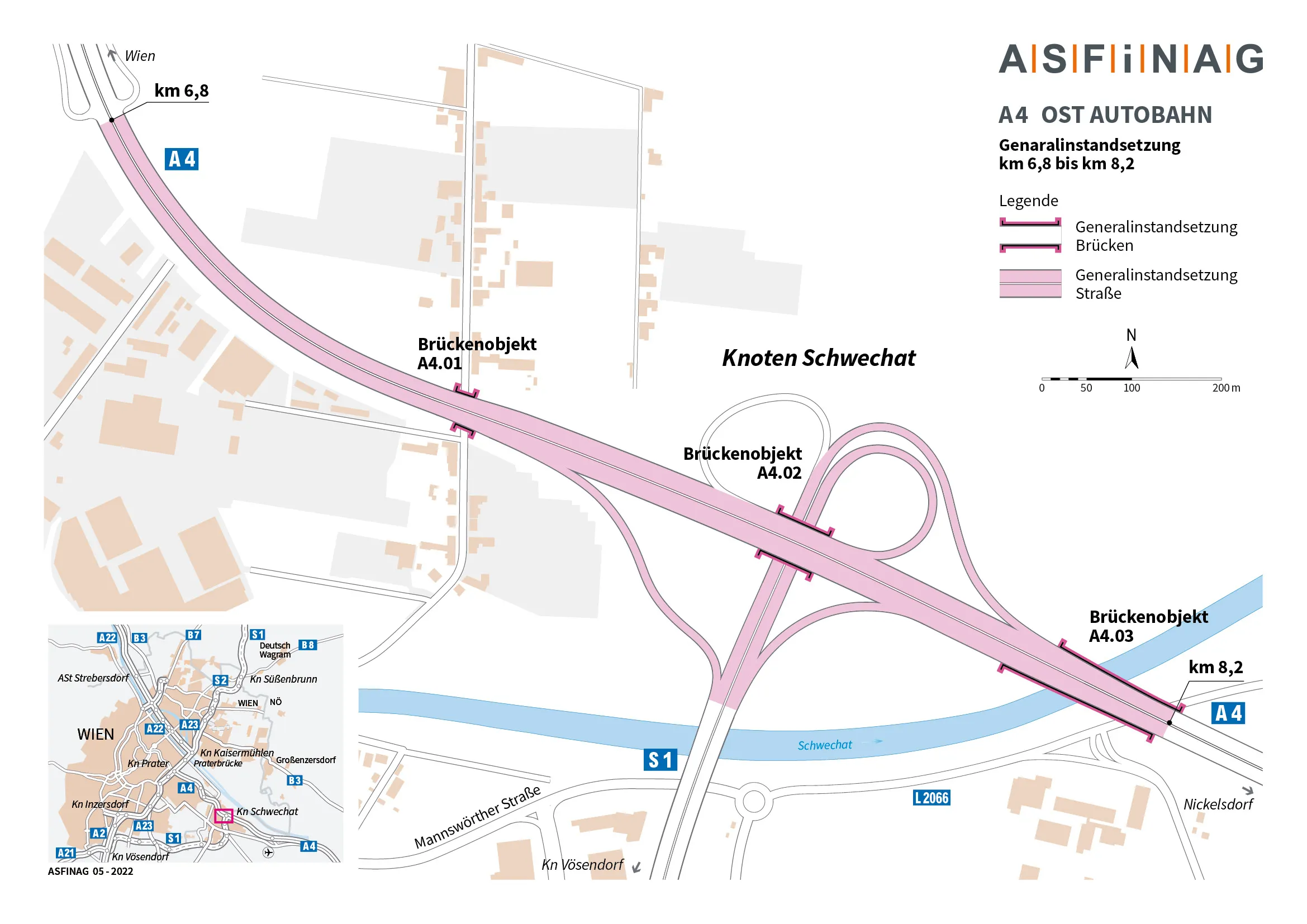

  • Gesamtlänge 1,4 Kilometer
  • Geplante Gesamtkosten 35,10 Mio Euro
  • Baubeginn April 2024
  • Geplante Verkehrsfreigabe September 2026
  • Verbesserung der Verkehrssicherheit
  • Erhalt der Infrastruktur und langfristige Verfügbarkeit
  • Anpassen der Entwässerung an den Stand der Technik (Umweltschutz)

Ab dem 2. April beginnen wir mit dem Einrichten der ersten Verkehrsführungsphase und anschließenden Arbeiten im Mittelstreifen der A 4.

Bis Ende 2025 wird der gesamte Abschnitt auf beiden Richtungsfahrbahnen erneuert, wobei auch die Entwässerungen und die Fahrzeugrückhaltesysteme saniert beziehungsweise getauscht werden. Der letzte Teilbereich, die Brücke über die Schwechat in Fahrtrichtung Nickelsdorf, wird von Februar bis August 2026 in Angriff genommen.

Aus Sicherheitsgründen ist das Tempo auf diesem Teilabschnitt während der Bauarbeiten bis auf 60 km/h reduziert.

Mehr als 40 Jahre alt ist die A 4 Ostautobahn im Bereich Schwechat bereits, und mittlerweile ist sie eine der am stärksten befahrenen Routen in Österreich, die an manchen Tagen sogar von mehr als 100.000 Fahrzeugen bei einem hohen Lkw-Anteil benutzt wird. Aufgrund der Verkehrsfrequenz und des Alters ist daher eine grundlegende Sanierung der Fahrbahnen und Brücken der A 4 beim Knoten Schwechat auf einer Länge von 1,4 Kilometern sowie der Auf- und Abfahrten des Knotens von und zur S 1 Wiener Außenringschnellstraße erforderlich.

Aufgrund der besonderen Bedeutung der A 4 hat die ASFINAG die Sanierung so geplant, dass trotz Bauarbeiten immer zwei Fahrstreifen zur Verfügung stehen.

In Summe sind 15 verschiedene Verkehrsführungsphasen vorgesehen. Einzige Ausnahme ist die Verbindung von der S 1 aus Vösendorf kommend auf die A 4 in Fahrtrichtung Wien, die nur einstreifig aufrechterhalten werden kann.
